PeakstarDocs 好結案 操作手冊 品得官網
Packs

三個版本的差異

好結案有設計版、消防版、律所版。核心規則(狀態機、金額、歷程、權限)三個版本共用,差異全部在行業包裡:狀態、角色、欄位、里程碑、附件類型、證照、檢查表、分期。導入時依貴公司實際流程調整。

設計版消防版律所版
案件名稱/案號案件 D-2026-0001檢修工單 FI-2026-0001案件 L-2026-0001
狀態新建、待派、已派、設計中、提案、修改、施工配合、結案、暫停、取消待排、已排、現場中、待覆核、已簽證、已申報、已請款、取消受任、準備、起訴/應訴、審理中、判決、上訴/執行、結案、終止委任
角色主管、設計師、案件助理、財務、文管負責人、消防設備師、消防設備士、行政、財務主持律師、承辦律師、助理、會計
案件欄位業主、案場地址、案型、坪數、預算、啟動日、備註地址、用途分類(甲到己類)、檢修備註(從物件帶入)當事人、對造、法院、法院案號、案由、審級、受任日、備註
里程碑需求確認、概念提案、設計定稿、施工圖、完工驗收檢修日、申報期限起訴/答辯期限、舉證期限、開庭日、上訴期限
附件類型合約、平面圖、3D、施工圖、變更單、現場照片、簽名、報告(25 MB)檢修報告、申報書、現場照片、簽名(25 MB)委任狀、書狀、證物、判決(50 MB)
證照消防設備師、消防設備士(會過期)、執業執照律師證書、執業執照(年度)
證照合規管理派工、簽證派工、起訴/應訴、判決、上訴/執行
檢查表現場丈量消防安全設備檢修(送出自動轉待覆核)
現場端
物件主檔有:場所、用途分類、管理權人、檢修計畫(每年/每半年)自動開單
分期預設30/40/30一期一期
稅率5%,外加/內含/零稅三種

消防版特有:物件與檢修計畫

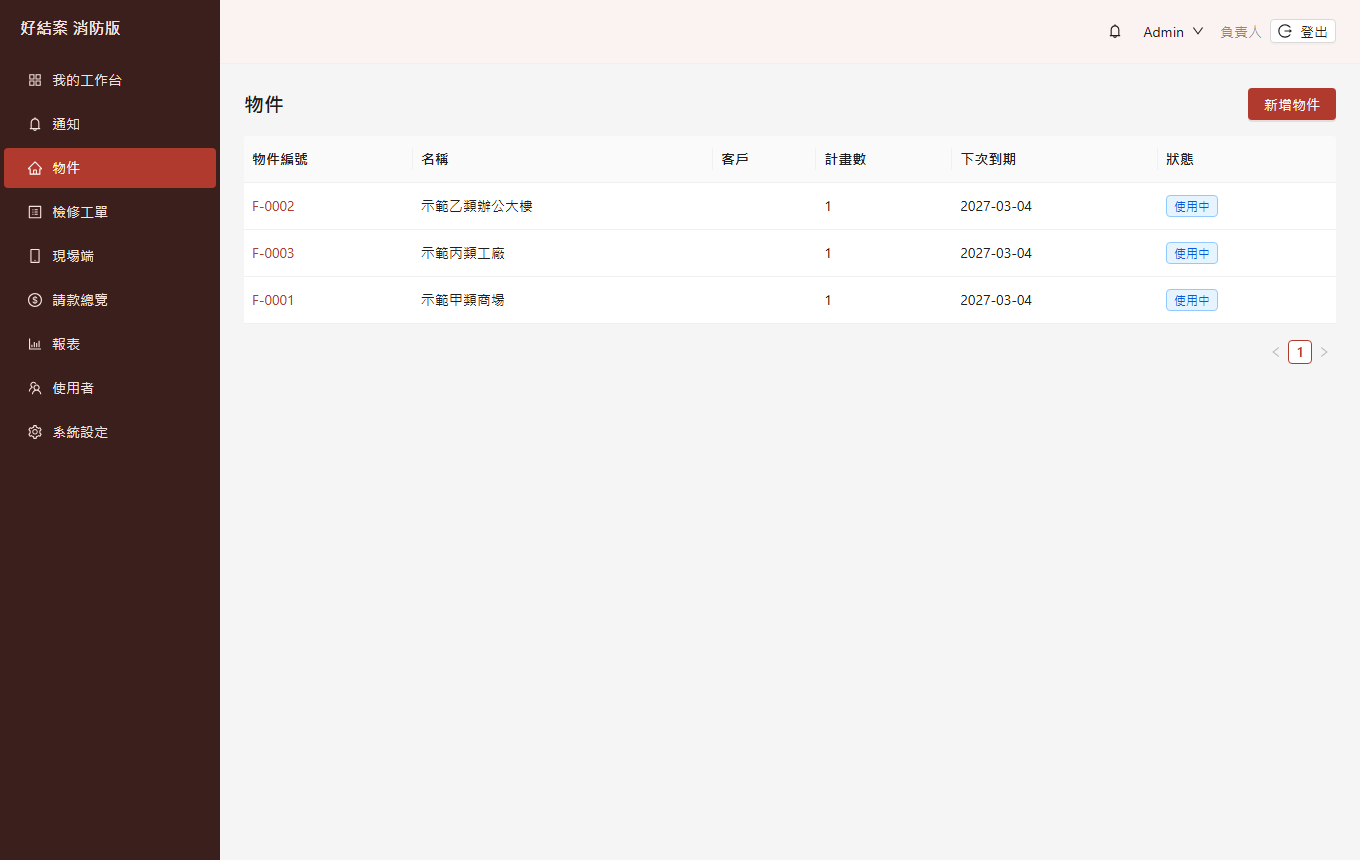

物件列表:場所編號 F-0001、計畫數、下次到期。
物件列表:場所編號 F-0001、計畫數、下次到期。

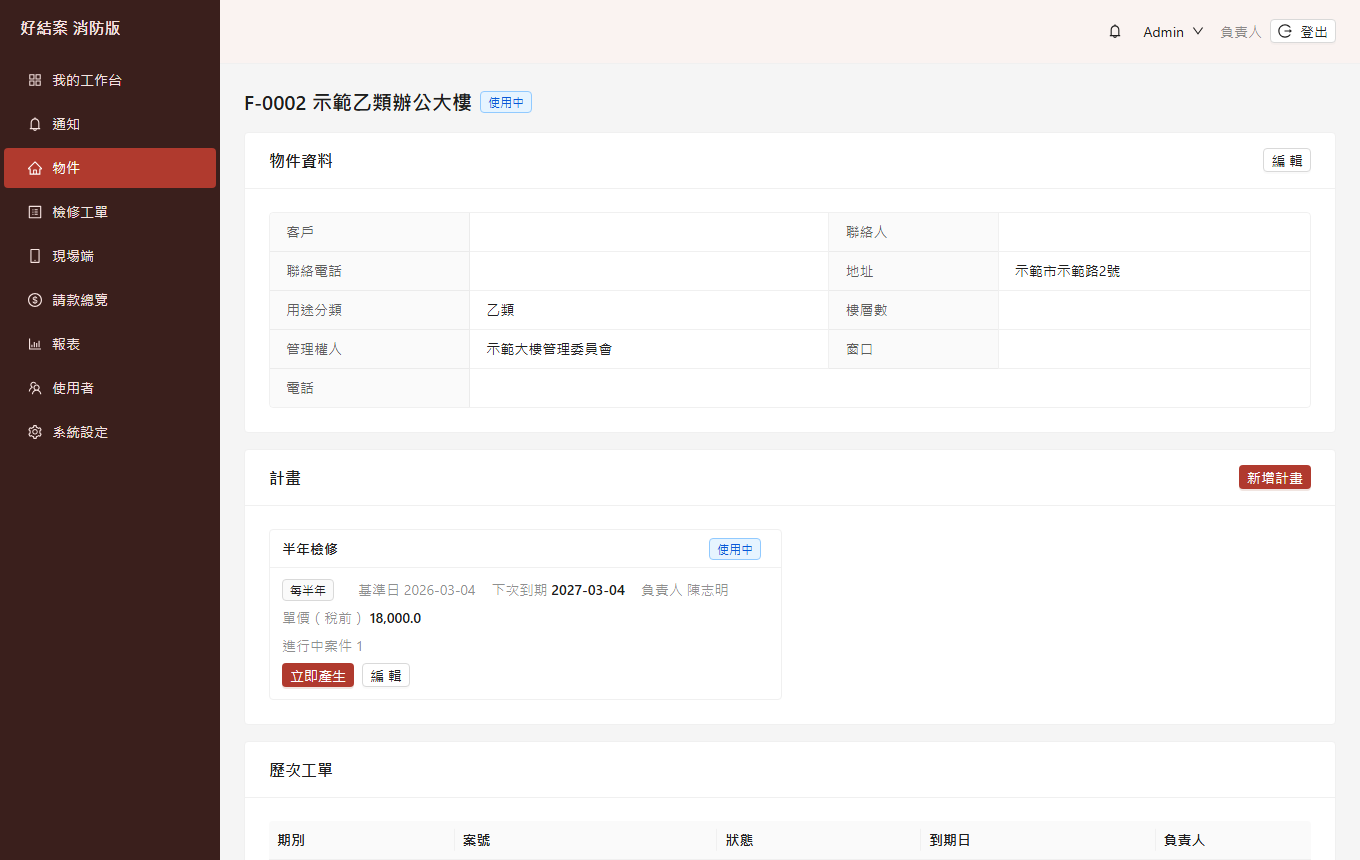

物件頁:物件資料、檢修計畫(每半年、基準日、下次到期、單價)、歷次工單。
物件頁:物件資料、檢修計畫(每半年、基準日、下次到期、單價)、歷次工單。
  • 每個場所建一個物件,填地址、用途分類、樓層數、管理權人、窗口。
  • 物件下建檢修計畫:週期(每年或每半年)、基準日、負責人、單價。到期前系統自動開下一張工單,也可以「立即產生」。
  • 工單的地址與用途分類從物件帶入,不用重填。

律所版特有:審級與期限

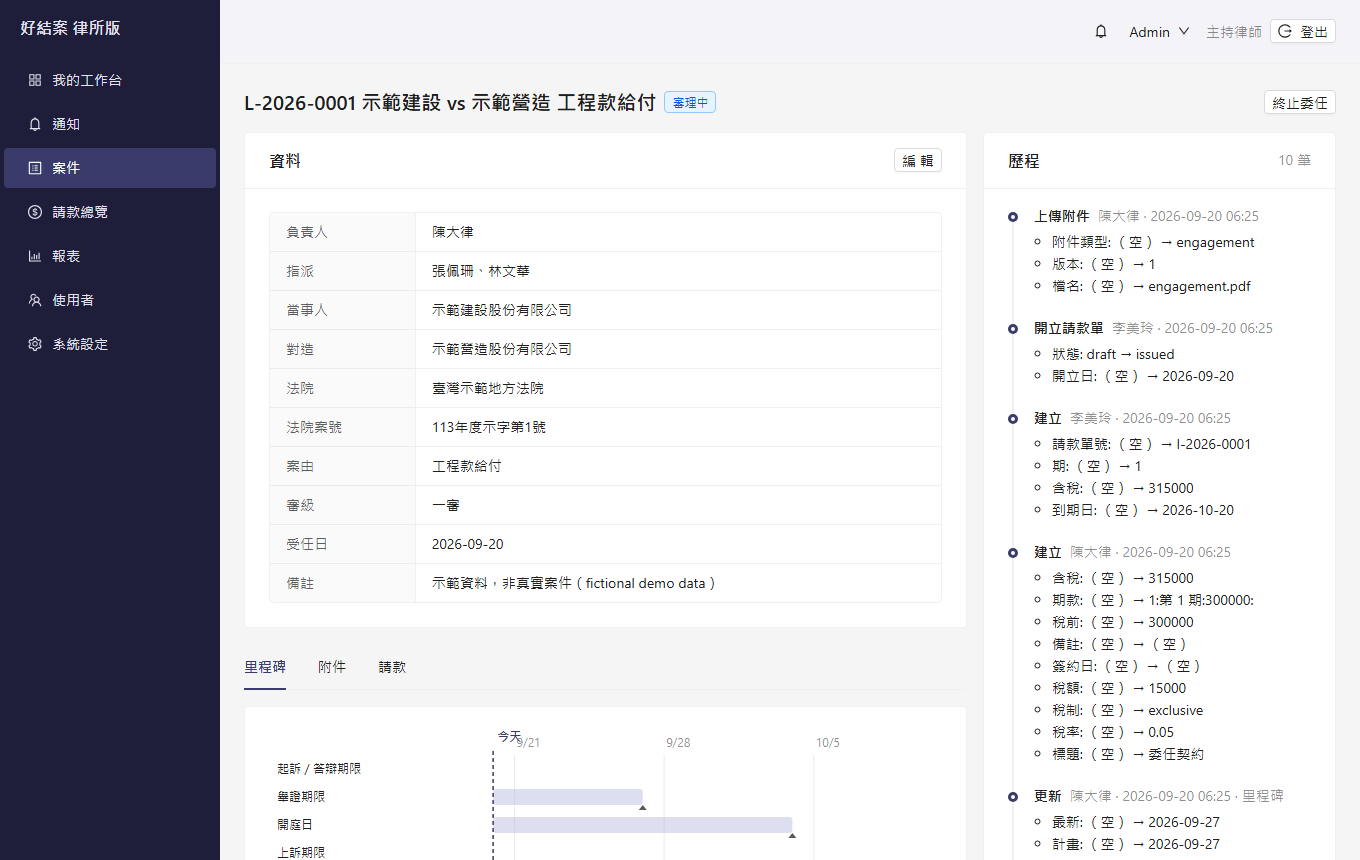

律所案件頁:當事人、對造、法院、案號、審級;里程碑是期限,甘特圖以週為刻度。
律所案件頁:當事人、對造、法院、案號、審級;里程碑是期限,甘特圖以週為刻度。
  • 判決後可以「上訴/執行」,再「進入下一審級」回到審理中,同一案件走完所有審級。
  • 起訴/應訴、判決、上訴/執行三個動作要有律師證書;助理可以建案與更新資料,但不能做這三個動作。

要調整行業包

狀態名稱、增減角色、欄位、里程碑、附件類型、檢查表項目、分期比例都可以改。請把需求告訴品得,改好會在下一次更新套用,既有案件的資料不受影響。
